En septembre, les équipements de production ont commencé à prendre place au Chemin Vert
Le mois de septembre a été marqué par une série d’opérations spectaculaires sur le chantier de la chaufferie du Chemin Vert, avec des avancées majeures dans l’installation des moyens de production. Les grutages se sont enchaînés avec précision.

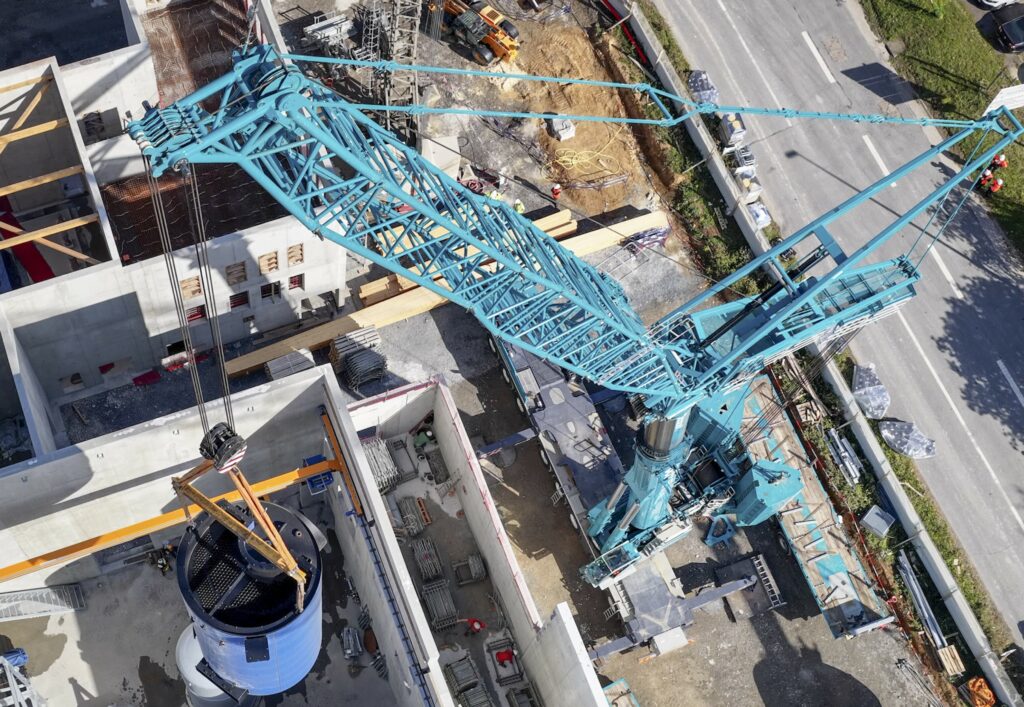

4 septembre : Grutage des boilers
Les opérations ont démarré avec le grutage des deux boilers, de 57 tonnes chacun, éléments clés du système de récupération de chaleur. Ces échangeurs thermiques permettent de transférer la chaleur contenue dans les fumées issues de la combustion vers l’eau du réseau de chauffage urbain.

Du 8 au 10 septembre : Installation d’éléments des fours
Les jours suivants ont été consacrés au grutage de composants des fours, qui constituent le cœur du système de combustion. Ces éléments, une fois assemblés, permettent de brûler le bois de manière optimale, en assurant une production de chaleur continue.

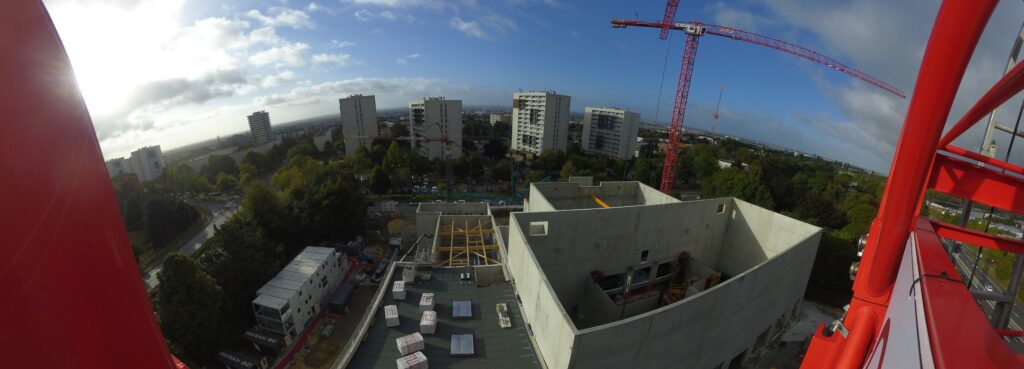

15 septembre : Début de la charpente
Mi-septembre, les charpentiers ont entamé la mise en place de la structure supérieure de la chaufferie.

22 septembre : Mise en place des PAC
Les pompes à chaleur (PAC) ont été installées. Ces équipements permettent de récupérer l’énergie des fumées, en complément des boilers, apportant ainsi un rendement supplémentaire qui augmentera le taux de couverture en énergie renouvelable.

23 septembre : Pose du plancher
Le 23 septembre a marqué le début de la pose du plancher du premier étage, situé à 4m de hauteur, destiné à accueillir les équipements d’introduction du bois dans la chaudière.

Du 30 septembre au 03 octobre : Bac acier et isolation
À la fin du mois, le bac acier a été posé et la structure a été isolée. Le bac acier sert de support pour l’isolation et l’étanchéité.

3 octobre : Réalisation des planchers à 8m50
Enfin, le 3 octobre, les planchers du deuxième étage, situés à 8m50 ont été réalisés.
