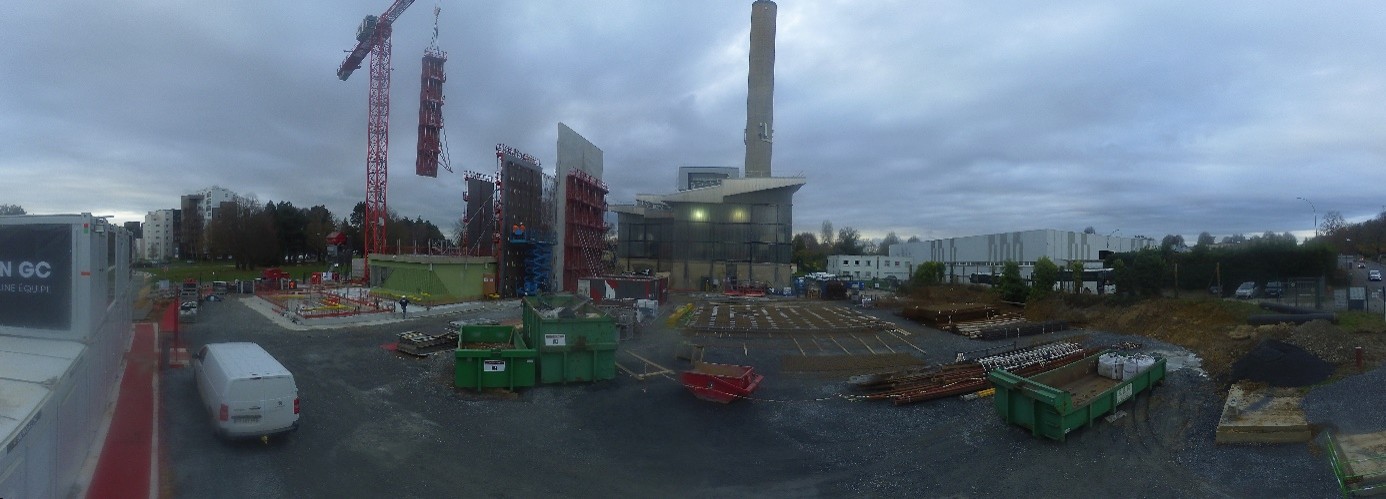

JANVIER
Le début de l’année a été marqué par la finalisation des dalles béton des zones process et gaz.
La zone process regroupe l’ensemble des équipements indispensables à la production de chaleur, tandis que la zone gaz est dédiée à l’accueil des installations liées aux chaudières gaz.
Parallèlement, la construction du nouveau bâtiment s’est poursuivie à un rythme soutenu, avec la réalisation d’environ trois murs banchés par semaine.
Une banche est un panneau de coffrage utilisé pour contenir le béton coulé, lui donnant sa forme définitive jusqu’à son durcissement. Cette technique permet d’assurer robustesse et précision à la structure.

FÉVRIER

Le mois de février a été marqué par une étape plus visible : le choix de la couleur du bâtiment destiné à accueillir les chaudières gaz.
Après plusieurs essais de teintes, le RAL 5021 “Bleu d’eau” a été retenu. Cette couleur viendra habiller durablement le bâtiment, tout en s’intégrant harmonieusement dans l’environnement du site.

MARS
En mars, le chantier a franchi plusieurs étapes techniques majeures.
La mise en place des pompes, qui permettront d’acheminer la chaleur produite dans la chaufferie vers l’ensemble du réseau a été réalisée.
Des opérations de grutage des bâches ont également eu lieu. Ces bâches correspondent à un volume d’eau destiné au stockage de la chaleur produite. Elles permettent de stabiliser les débits et les températures, et de réguler les appels de consommation, notamment lors des périodes de forte demande, comme le matin.
Enfin, le 3 mars, le chantier a franchi une étape emblématique avec le grutage et la mise en place des deux chaudières gaz. Pesant 53 tonnes chacune et disposant d’une puissance de 25 MW, ces équipements constituent des éléments essentiels de la future installation. Ils permettront notamment d’assurer la continuité du service du réseau de chaleur.
Le 18 mars, le grutage des cuves a marqué une avancée importante. Ces cuves sont des réservoirs destinés au stockage de la biomasse avant son alimentation dans la chaudière.
AVRIL

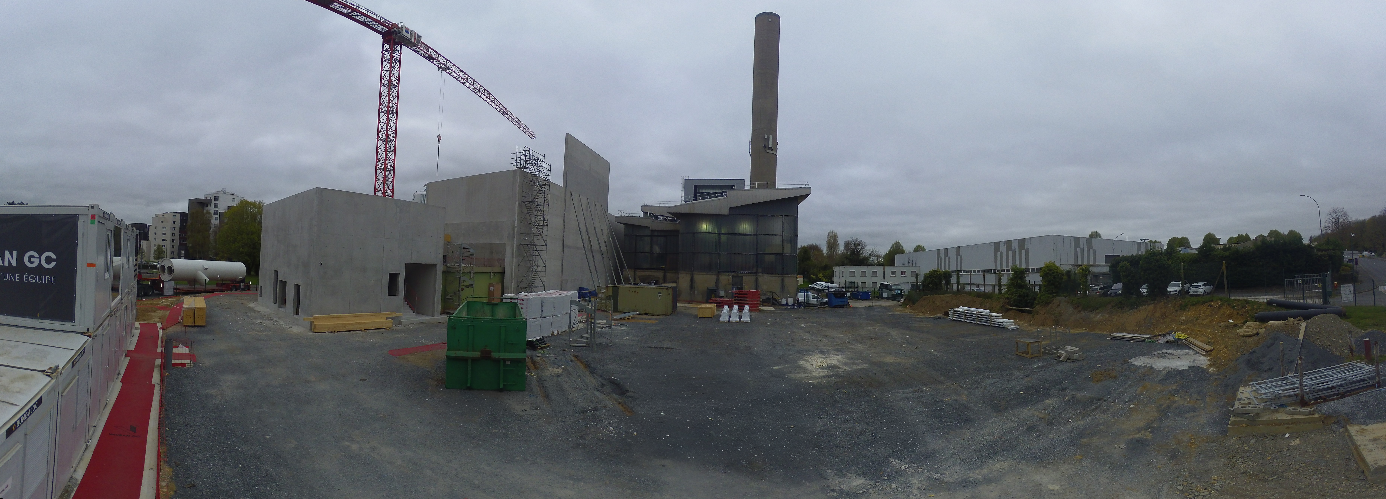

Début avril, la cheminée de la chaufferie gaz a été livrée puis assemblée sur site. Cette opération a marqué une nouvelle étape visible du chantier et participe à la mise en service future des équipements gaz.

MAI
Le 4 mai, le groupe électrogène a été installé en toiture, permettant l’alimentation de secours de la chaufferie en cas de coupure électrique et garantissant ainsi la continuité de service. Fin mai, les travaux de réseau ont débuté avec la réalisation d’une tranchée destinée à accueillir les futures canalisations de chauffage urbain.
JUIN

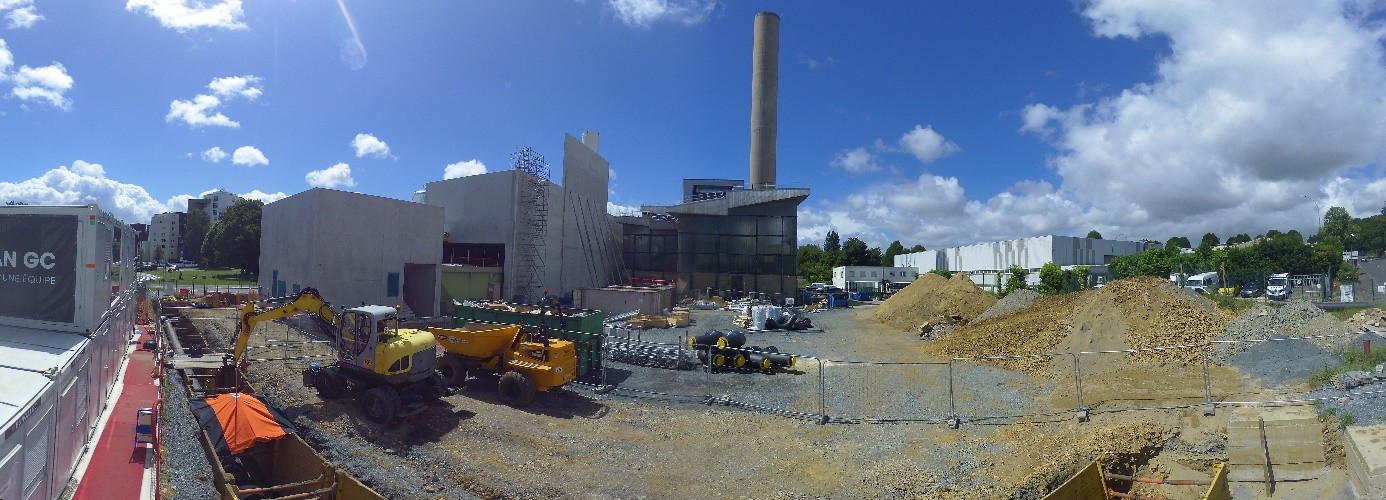

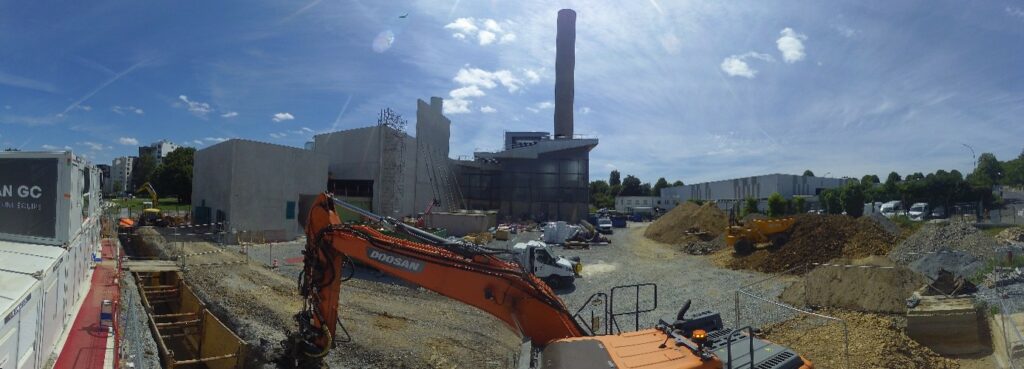

En juin, la pose des portes et des équipements de ventilation a débuté, contribuant progressivement à la fermeture du bâtiment. Les travaux de raccordement se sont également poursuivis avec la réalisation des tranchées et la pose des canalisations du réseau de chaleur.

JUILLET

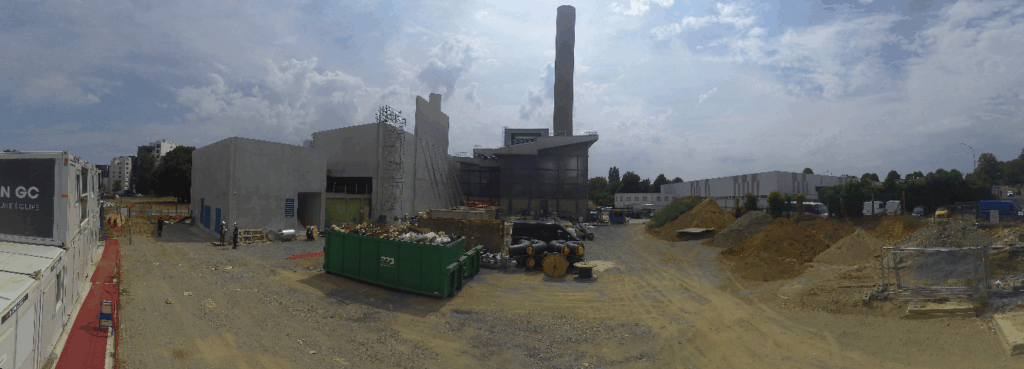

En juillet, les travaux de tuyauterie ont atteint 75% d’avancement. En parallèle, les aménagements et raccordements intérieurs se poursuivent en vue de la mise sous tension électrique du site prévue à la mi-août.
