Chaufferie du Chemin Vert : retour sur les premières étapes du chantier (novembre 2024 – mai 2025)
Le chantier de la future chaufferie biomasse du Chemin Vert a officiellement démarré en novembre 2024. Depuis, les travaux avancent à un rythme soutenu, avec plusieurs étapes clés déjà franchies. Voici un point d’étape sur les réalisations majeures de ces derniers mois.
Novembre 2024 – Mars 2025 : Travaux préparatoires et aménagements extérieurs

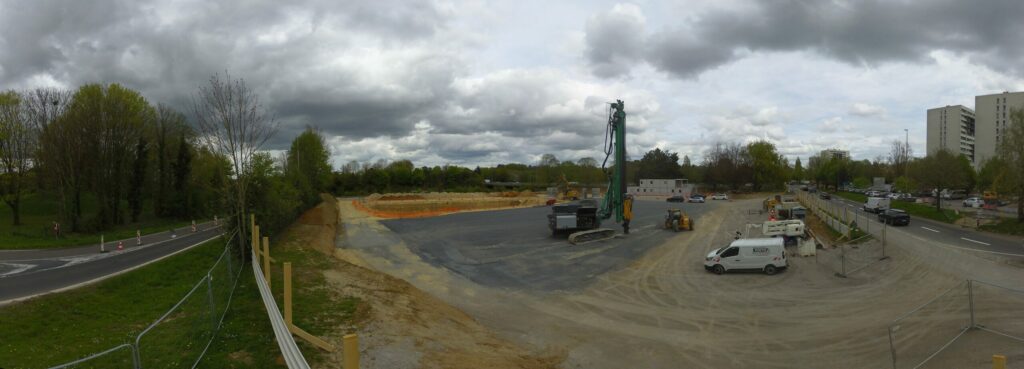

Dès le lancement du chantier, les travaux de VRD (Voirie et Réseaux Divers) ont été engagés. Ils ont permis de préparer le terrain en installant les réseaux nécessaires et en aménageant les accès. Ces travaux se sont achevés le 28 mars 2025.
Deux installations importantes ont également été réalisées :
- Les bassins d’infiltration pour les eaux pluviales, qui permettent de gérer naturellement les eaux de pluie en les laissant s’infiltrer dans le sol.
- Les bâches de rétention incendie, permettant de récupérer les eaux d’extinction incendie utilisées par les pompiers.
Parallèlement, le terrassement des fosses destinées aux silos actifs a été mené jusqu’au début du mois d’avril. Ces silos, une fois en service, stockeront et alimenteront automatiquement la chaudière en plaquette bois.

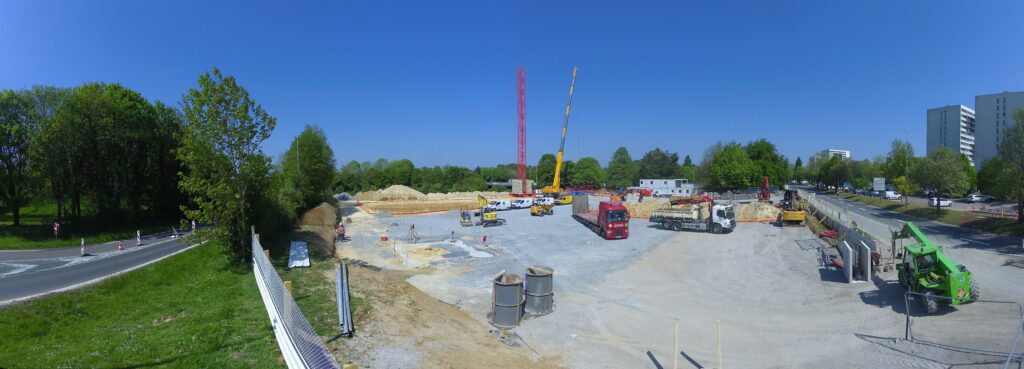

Avril 2025 : Installation de la base vie et démarrage des fondations
Le 7 avril, la base vie a été installée. Véritable quartier général du chantier, elle regroupe les bureaux, vestiaires, sanitaires et zones de stockage nécessaires au bon déroulement des travaux.

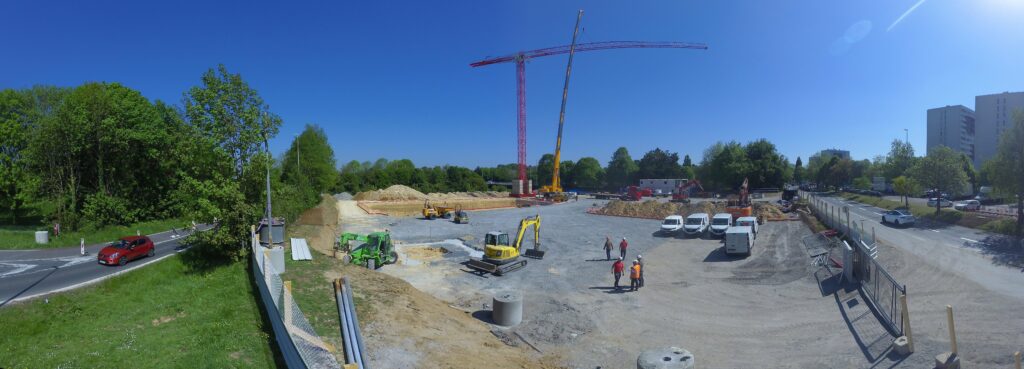

Les travaux de fondation ont ensuite débuté, accompagnés d’inclusions béton. Cette technique consiste à injecter du béton dans le sol pour en renforcer la portance et stabiliser le terrain, assurant ainsi une base solide pour la future structure.

Fin avril – mai 2025 : Grues, réseaux et élévation des structures

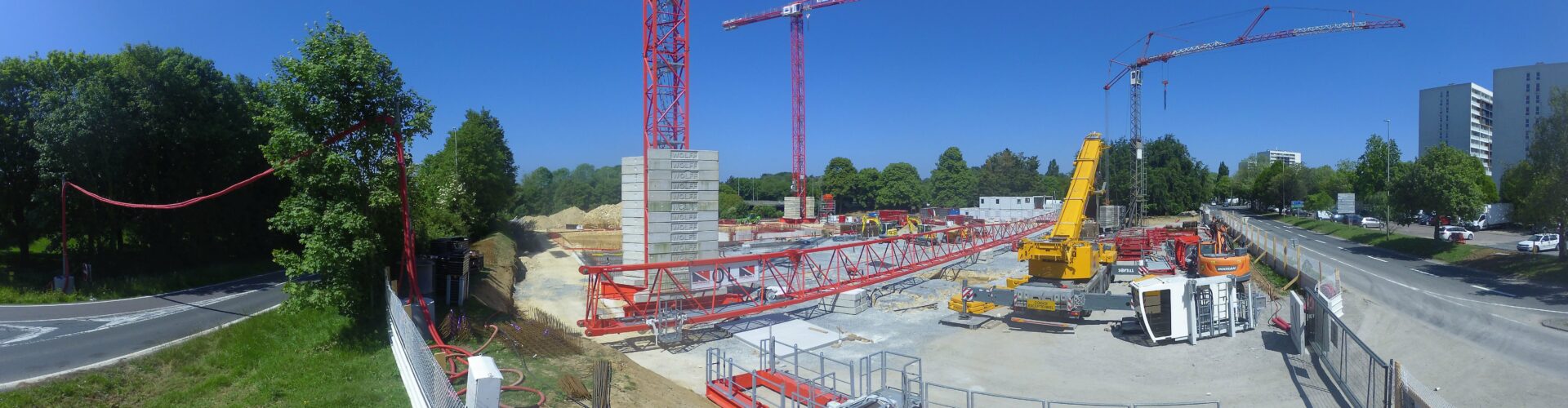

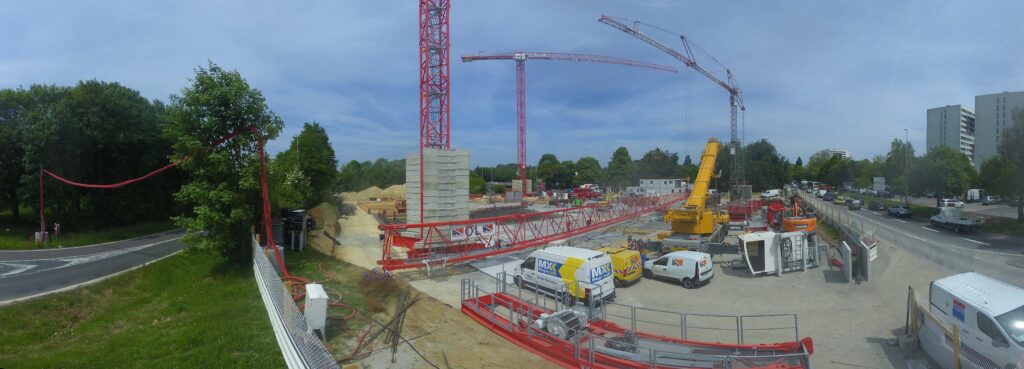

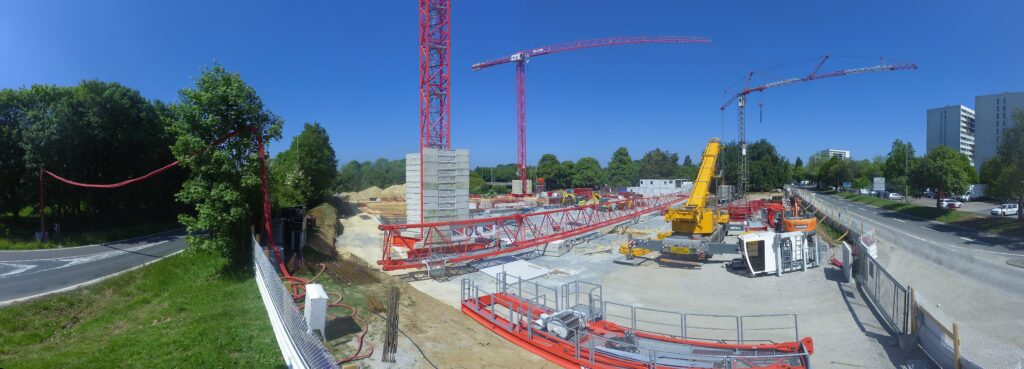

Fin avril, la grue G1 a été montée. Les grues jouent un rôle essentiel pour la manutention des éléments lourds du chantier.


Dans le même temps, les équipes ont procédé à la pose des tubes du réseau de chaleur, qui permettront d’acheminer la chaleur produite vers les bâtiments à chauffer.

Mi-mai, deux étapes importantes ont été franchies :

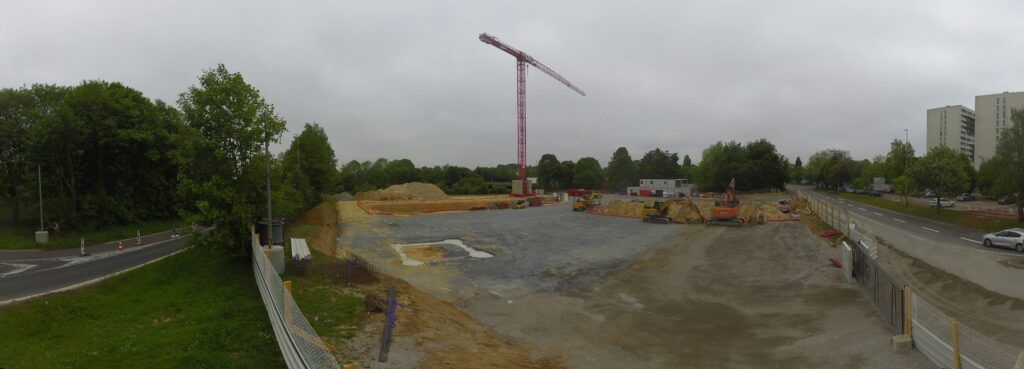

- Le coulage de la dalle des silos actifs.

- Le montage des grues G2 et G3, en renfort pour les prochaines phases de construction.
Enfin, depuis le 14 mai, la réalisation des murs a commencé, avec une première intervention de coulage localisé eu niveau de la fosse.
