Durant la période estivale, le chantier de la chaufferie n’a pas ralenti. Plusieurs étapes clés ont été franchies.
Les dates clés
10 Juillet
Le 10 juillet, une opération technique majeure a eu lieu : le grutage des extracteurs de cendres. Ces équipements permettront de récupérer les cendres issues de la combustion dans les chaudières biomasse.

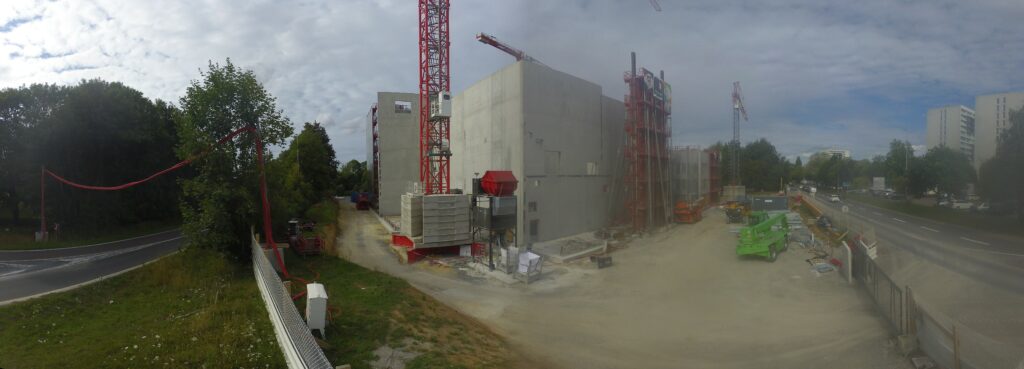

15 Juillet
Le 15 juillet, les murs du local des chaudières biomasse ont été achevés. D’une hauteur impressionnante de 17 mètres, ils marquent une avancée significative dans la structure du bâtiment.

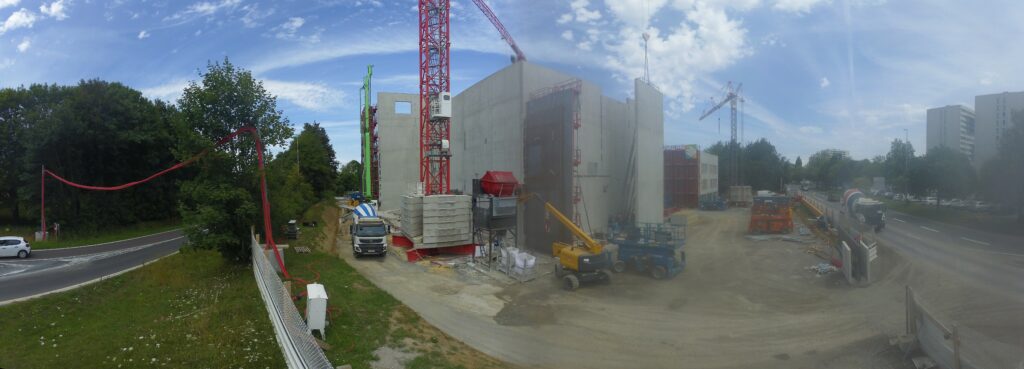

18 Juillet
Le 18 juillet, ce sont les murs des futurs bureaux qui ont été finalisés.

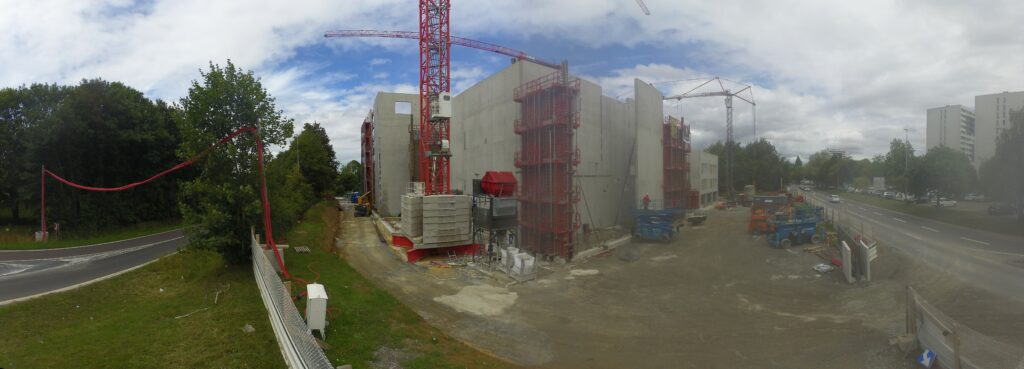

22 Juillet
Le 22 juillet, le chantier a poursuivi son ascension avec la construction des murs de 20 mètres pour la partie silo, destinée au stockage du bois. Parallèlement, les murs de 12 mètres des locaux abritant les pompes à chaleur ont commencé à sortir de terre.

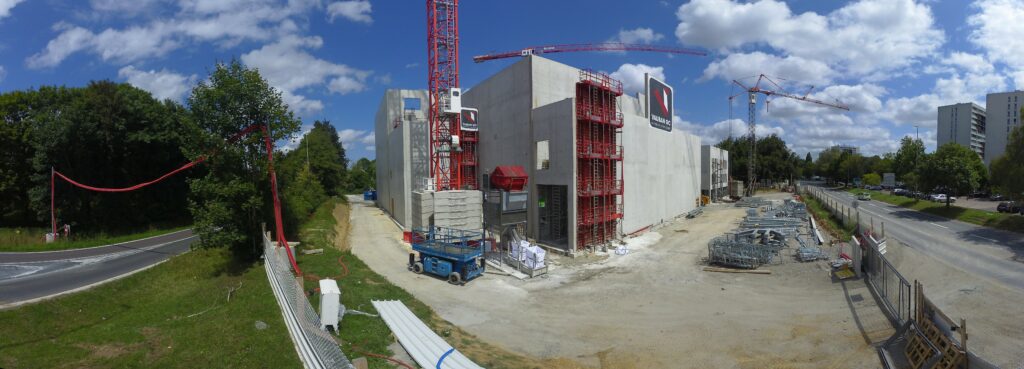

Début Août
Début août, les locaux des pompes à chaleur ont été terminés.

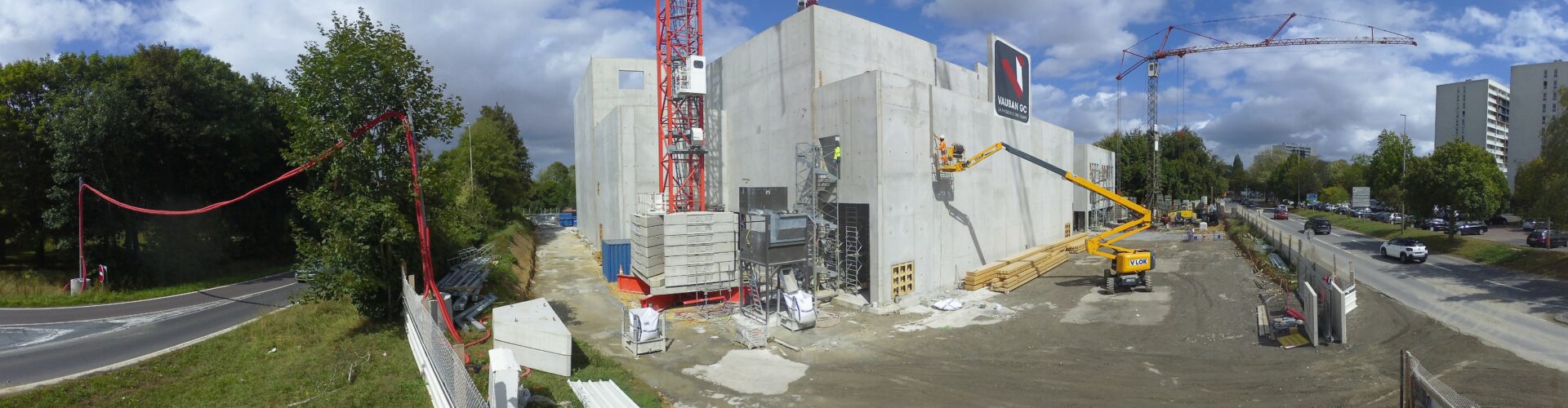

Fin Août
Fin août, le chantier a poursuivi son rythme soutenu. La plateforme métallique est en cours d’installation. Elle accueillera les chaudières Dall et permettra un accès aux équipements pour le personnel.
Enfin, les travaux d’alimentation en gaz de la chaufferie ont débuté. Une tranchée intérieure a été réalisée, ainsi qu’un forage dirigé passant sous le domaine public, devant la chaufferie pour permettre le raccordement au réseau.
